Unsere Leistungspakete für Schulen
Digitale Schule
Digitales Klassenzimmer
Die Kinder und Jugend von heute für die Welt von morgen zu rüsten, sie auszubilden und auf die Herausforderungen einer digitalen Gesellschaft vorzubereiten – das ist die Aufgabe von Schulen und anderen Bildungseinrichtungen.
Die Corona (COVID-19) Schulschließungen stellen alle Beteiligten vor Herausforderungen : Eltern, Lehrer, Schüler, aber auch Beschaffungsverantwortliche und Bildungsträger in den Kommunen. Den gesamten Unterricht einfach per Knopfdruck in den virtuellen Raum zu stellen und von jetzt auf gleich auf digital zu schalten ist ein Wunschtraum, der in den allerwenigsten Fällen gelungen ist. Weil aber der Digitalpakt Schule nach Corona weitergeht, sollten die Kommunen jetzt die Zeit für Installationen in ihren Schulen nutzen.
id newmedia hat seit 2009 insgesamt fünf Grundschulen an sechs Standorten, eine Mittelschule und zwei Gymnasien digitalisiert und für das heute und morgen "fit" gemacht. An allen Schulen ist Fernunterricht ("Home Schooling") möglich.

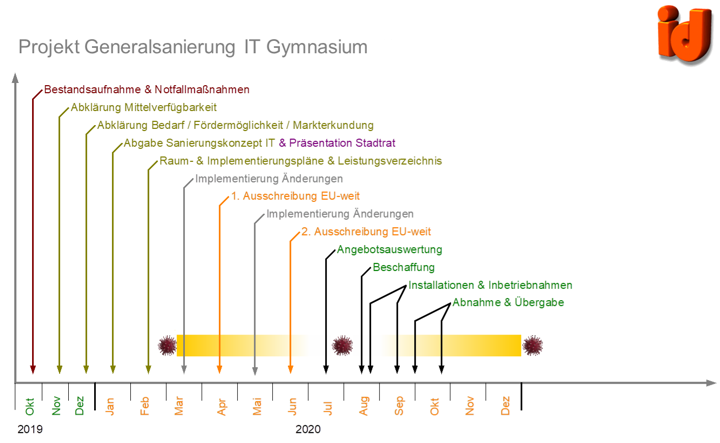

Beispiel : Projektablauf mit Förderung Digitales Klassenzimmer Gymnasium 1.000 Schüler / 80 Lehrer in 2020

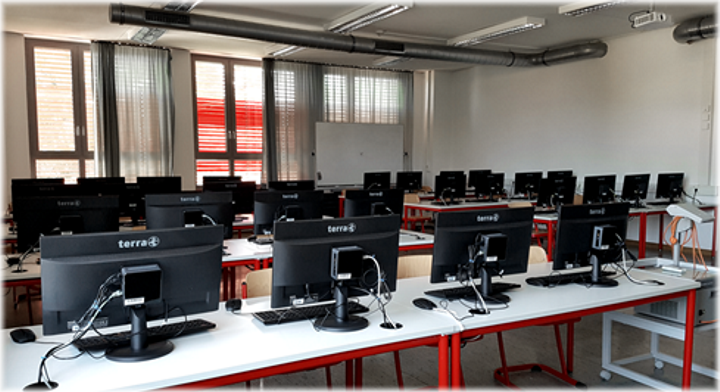

Beispiel : Gymnasium 1 von 3 Computerräumen in 2020
Beispiel : Grundschule Lernwerkstatt in 2013

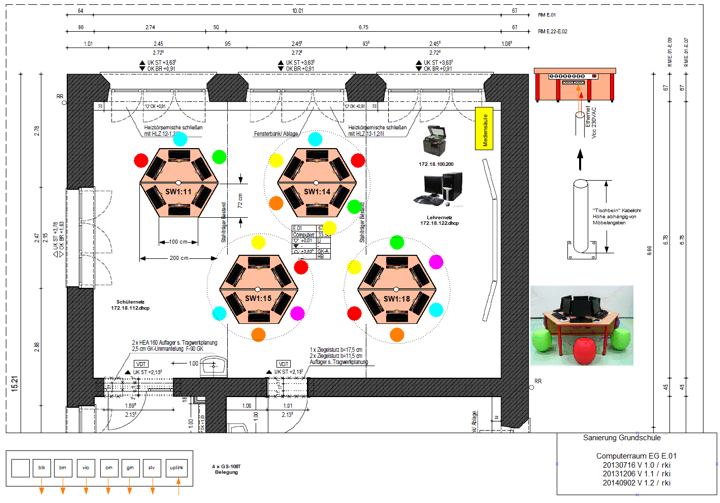

Beispiel : Pädagogische Oberfläche für vier Grundschulen 'Lernwerkstatt'

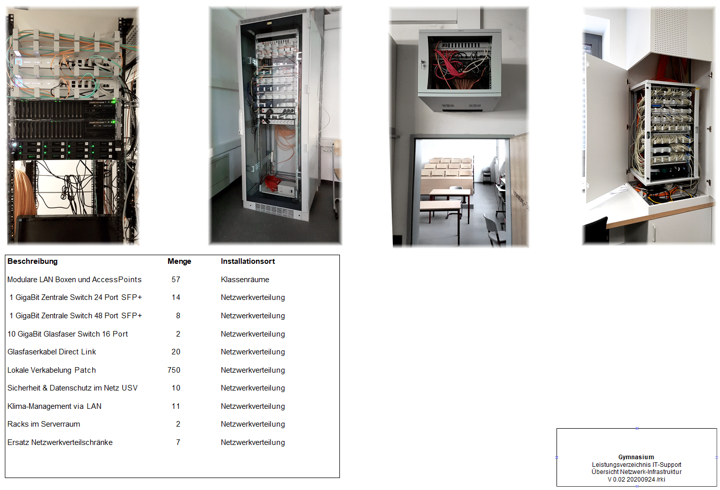

Beispiel : Vernetzung Gymnasium LAN & WLAN in allen Räumen
![](images/note_64x64.png) |
Unsere Leistungen & Produkte : |
- Analyse der vorhandenen IT und der Lernumgebung;
- Entwurf einer digitalen Lernwelt zusammen mit den Lehrkräften;
- Votum 2020/2021;
- Abstimmung mit Bayerischen Förderprogrammen;
- Abstimmung mit Förderprogrammen des Bundes;
- Begleitung im gesamten Projektumfeld zusammen mit unseren ausgesuchten Partnern.
Beispiel : gesamte Elektro-Bauleitung für die IT-Sanierung einer Grundschule
![](images/info_64x64.png) |
Kommunale Sachaufwandsträger |
- 20 Jahre Erfahrung bei der Analyse des Bedarfs für Rathäuser und Schulen;
- Markterkundung;
- Kosten- und Leistungskalkulation;
- Kostenabwägung mit dem Sachaufwandsträger;
- Abstimmung mit Förderprogrammen;
- Ausschreibung national und EU-weit;
- Auswertung der Angebote;
- Supervising der Beschaffung;
